Hirdetés

Ismét pokollá válhat az utazás Erdély és Magyarország között

dél-erdélyi autópálya

Két éve épül a medvealagutakat is magában foglaló, hiányzó dél-erdélyi autópálya-szakasz

Fotó: Facebook/DRDP Timişoara

Legalább egy hónapot tartó útfelújítási munkálatok kezdődtek az A1-es dél-erdélyi autópálya „medvealagutas” szakasza híján terelőútként használt országúton, ami rendszerint óriási dugókat okoz az amúgy is túlterhelt, szerpentines aszfaltcsíkon. A hatóságok kerülőutakat ajánlanak, amit a csíksomlyói búcsúba érkező anyaországiak is megfontolhatnak. Eközben az Erdélyt Magyarországgal Nagylaknál összekötő autópálya hiányzó része immár két éve épül, és egyre biztosabb, hogy idén nem lesz kész.

Páva Adorján

2026. május 18., 19:062026. május 18., 19:06

Május 18-ától június második feléig útfelújítási munkálatokat végeznek a DN68A jelzésű országúton Temes megyében, Kossó (Coșava) és Kiskossó (Coșevița) között, ami miatt „a forgalom nehézkesen, korlátozások mellett halad majd, nappal és éjszaka egyaránt” – tájékoztatott hétfőn az útügyi hatóság (DRDP) temesvári kirendeltsége.

A burkolatjavítási munkálatok természetesen megszokottak, sőt üdvözlendők, viszont ez esetben a mintegy 2 kilométeren zajló munkálatok miatt nemcsak a helybéliek fogják a fejüket, hiszen az útszakasz az A1-es autópálya Dél-Erdélyben még egyetlen, hiányzó szakaszának pótlásaként szolgál.

Hirdetés

Azaz a bejelentés nemcsak regionális, hanem országos, sőt európai jelentőségű,

hiszen ezen a vonalon áramlik a forgalom nagy része az ország keleti és középső része, Bukarest és Belső-Erdély felől egyaránt a magyar határ, no meg Nyugat-Európa felé, illetve vissza.

Különösen aktuális ez most a Magyarország és Erdély, Székelyföld között közlekedők számára is, hiszen

hétvégén lesz a csíksomlyói pünkösdi búcsú, Budapestről pedig a legjobb útvonal a dél-erdélyi sztrádaszakaszon keresztül vezet – az útjavítás miatt azonban kétszer is meg kell gondolni.

Figyelmeztet és magyarázkodik az útügyi hatóság

A Hunyad és Temes megye határán, erdős, hegyvidéki részen húzódó kanyargós főutat pedig eleve nem arra tervezték, hogy ekkora forgalmat elnyeljen: akkor is nehézkes a haladás a mintegy 15 kilométeren, amikor semmiféle akadály nincs rajta.

Akkor azonban, amikor javítási munkálatokat végeznek, szörnyű dugók alakulnak ki, csúcsidőben akár több mint egy órát el lehet veszíteni a végtelen araszolgatással.

Már az autópályán kilométeres sorok alakulnak ki a lehajtó előtt, mindkét oldalon.

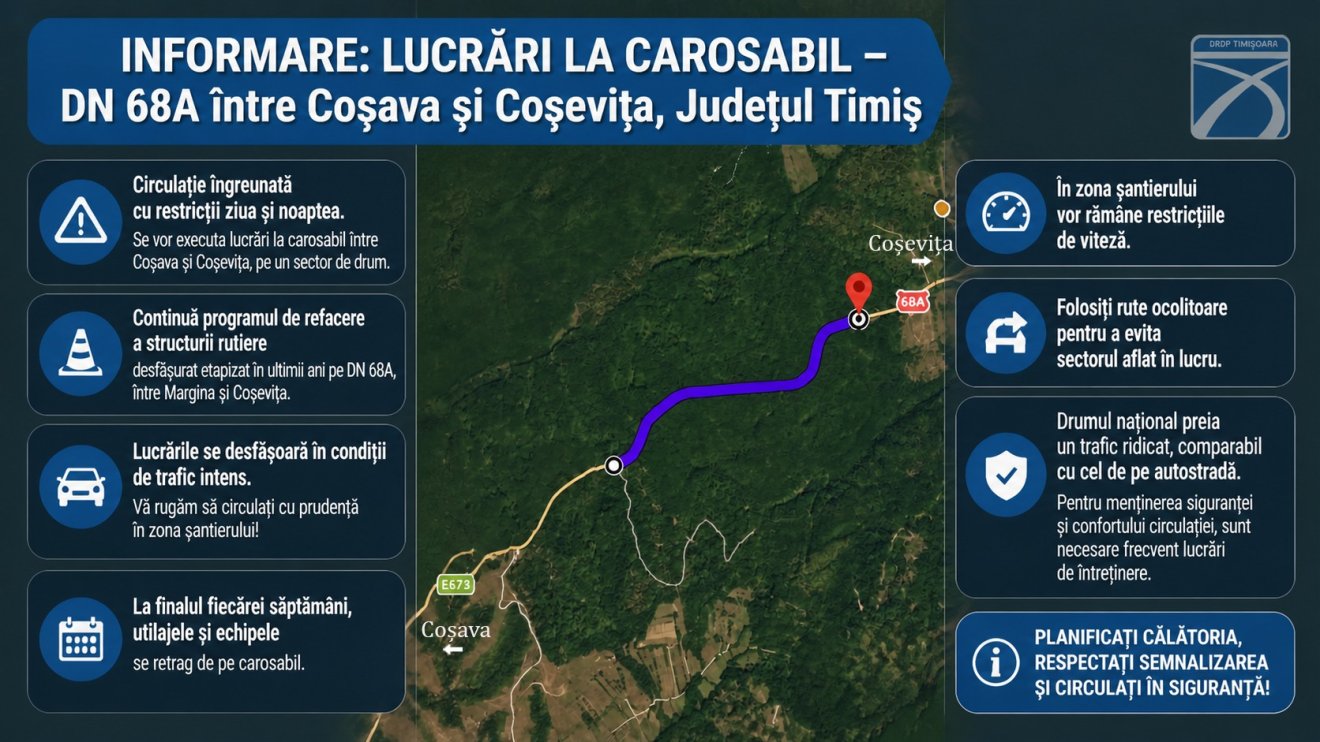

Nem véletlen, hogy az útügyi hatóság figyelmeztető tájékoztatást adott ki. A munkálatok – amelyeket éjszaka is végeznek – a 68A jelzésű országúton, Marzsina és Kossó között az elmúlt években szakaszosan zajló útfelújítási program folytatásának részét képezik.

dél-erdélyi autópálya terelőút Galéria

A hatóságok figyelmeztetést adtak ki a megnövekvő utazási idő miatt

Fotó: Facebook/DRDP Timişoara

„Különböző útszakaszokról van szó, nem ugyanazon rész ismételt javításáról. Minden évben más szakaszokon dolgoztak, azon útrészek keretein belül, amelyeket nagy forgalom mellett is le lehet zárni és fel lehet újítani” – hangsúlyozzák a Temes megyei DRDP munkatársai.

Azon vádakra reagálva, miszerint „pocsék munkát végeznek”, ha minden évben újra és újra fel kell törniük az aszfaltot.

A közelmúltban a temesvári regionális igazgatóság évente hozzávetőleg két kilométernyi útszakaszon végezte el az útszerkezet felújítását. A munkálatokra azért van szükség, mert ezt a szakaszt az 1960-as–1970-es években az akkori forgalmi értékekre méretezték, jelenleg viszont rendkívül nagy terhet kell „elnyelnie”, amely az autópálya forgalmához mérhető.

Kerülőutak Dél-Erdélyben az egy helyben állás helyett

Ilyen körülmények között az útnak időszakos karbantartási munkálatokra és az útszerkezetet érintő beavatkozásokra egyaránt szüksége van. Viszont az út kialakítása és az állandó forgalom miatt a munkálatokat csak korlátozott, egyszerre legfeljebb két kilométeres szakaszokon lehet elvégezni.

A kivitelező csapatai hétfő reggeltől péntek délig dolgoznak. Minden hét végén a munkagépek és a csapatok levonulnak az úttestről, a forgalom pedig mindkét irányban haladhat. A munkaterület térségében ugyanakkor érvényben maradnak az építési területnek minősülő útszakaszra vonatkozó korlátozások.

Hét közben (és nem csak) kerülőutakat javasolnak a sofőröknek:

  • Nagylak–Bukarest irányban Lugos–Karánsebes–Hátszeg–Piski útvonalon lehet más útvonalon haladni, majd visszatérni az A1-esre,
  • vagy pedig már Aradról a DN7-esre kell hajtani és Marosillyéig autózni.
  • Utóbbi útvonalat javasolják a Bukarest–Nagylak irányban közlekedőknek is, tehát Marosillyénél (Ilia) kell letérni az A1-esről Arad felé, hogy elkerüljük a dugót.

Két éve fogtak neki a hiányzó autópálya-szakasz építésének

Azt az idegtépő torlódást, amely hosszú évek óta sajnos megszokott az említett szakaszon. Éppen két éve azonban felcsillant a remény, hiszen 2024 májusában megkezdődtek a munkálatok az A1-es még hiányzó nyugat-romániai szakaszán.

A Marzsina–Holgya szakasz teljes hossza 13,5 kilométer, Temes és Hunyad megyében épül.

A munkálatok 2024 májusában kezdődtek el az autópálya mintegy kilenc kilométeres nyomvonalán, a Hunyad megyei Holgya és a Temes megyei Marzsina között. Ugyanakkor ebből akkor még kimaradt az autópálya legösszetettebb része: a két, összesen négy járatból álló, 4,6 kilométer teljes hosszúságú alagút, valamint az ezekhez kapcsolódó viaduktok és felüljárók – emlékeztet „évfordulós” cikkében az Adevărul portál.

Aztán 2024 augusztusában kiadták az építési engedélyt a két alagútra is.

  • Az első alagút, a T1, az egyik járatban 367,5 méter, a másikban 415 méter hosszú,
  • míg a második, a T2, 1985, illetve 1825 méteres járatokból áll.

A két alagutat három felüljáró egészíti ki. Az első, 213 méter hosszú műtárgy Holgya térségében épül, a nagy alagút kijáratánál. A második, 121 méter hosszú felüljáró a két alagút végeit köti össze, a harmadik pedig egy 1085 méter hosszú viadukt, amely a kis alagút végénél, a vasútvonal fölött helyezkedik el.

Emellett dolgozni kell még az autópálya egy másik, mintegy négy kilométeres szakaszán is, amely 2017-ben szinte elkészült, majd konzerválás alatt maradt. A szakasz a Lugos–Déva autópálya 28,5 kilométer hosszú 2-es tételéhez tartozott Temes megyében.

Ugyanakkor a hiányzó szakasz kilenc kilométerét újra kellett tervezni és az alapoktól kell megépíteni Marzsina és Holgya között, beleértve azokat az alagutakat is, amelyek nem szerepeltek az autópálya eredeti nyomvonalában.

Hiszen közismert, hogy a tervezés kezdeti szakaszában nem voltak tekintettel arra az európai uniós követelményre, miszerint a hegyes, erdős szakaszon biztosítani kell az átjárást a vadállatok számára a pálya két oldala között (innen ered a medvealagút elnevezés). Környezetvédők nyomására végül változtattak a terveken, ám az alagutak betervezése többéves késést eredményezett.

dél-erdélyi autópálya Galéria

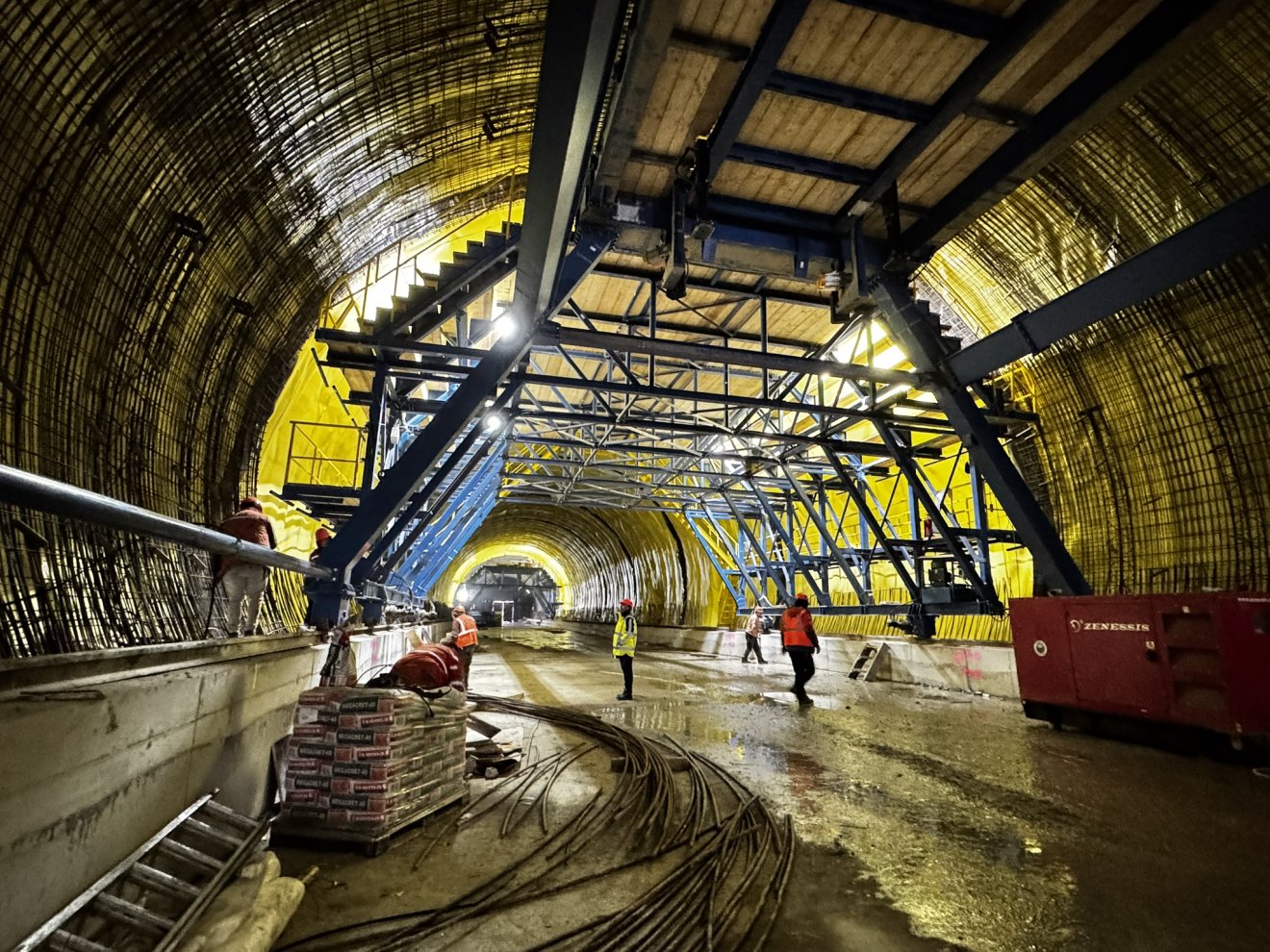

Nagy erőkkel dolgoznak a dél-erdélyi „medvealagutakon” is

Fotó: Facebook/DRDP Timişoara

Csaknem 60 százalékon állnak

A „medvealagutas autópálya” tervezésére és kivitelezésére vonatkozó szerződést 2022 októberében írták alá, akkor 45 hónapos megvalósítási határidővel – 11 hónap tervezéssel és 34 hónap kivitelezéssel –, vagyis 2026-os befejezéssel. Egy ideje igen jó a mozgósítás az építőtelepeken.

Jelenleg, azaz két évvel a munkálatok megkezdése után, az autópálya építőtelepén a fizikai előrehaladás megközelíti a 60 százalékot

– írja az Adevărul. A közúti infrastruktúrát kezelő országos hatóság (CNAIR) szerint a kis alagútnál (T1) mindkét járatban befejeződtek a földkiemelési munkálatok, a lőttbetonozás és a fordított boltozat alapozása, a vízszigetelés szerelése pedig a végéhez közeledik.

A nagy alagútnál (T2)-nél az ásási munkálatok több mint fele megvan, nyolc munkafronton dolgoznak. A nyomvonal többi részén elkészültek a földmunkák, valamint a viaduktok és felüljárók szerkezetei, a következő időszakban pedig várhatóan megkezdődik annak a több mint 450 betongerendának a beépítése, amelyeket Marzsinán fognak legyártani.

Idézet
Az áfa nélkül 1,82 milliárd lej értékű szerződést az országos helyreállítási tervből, a PNRR-ből finanszírozzák, és még idén be kell fejezni.

Amikor megnyitják a Marzsina–Holgya szakaszt, megszakítás nélkül lehet majd autópályán közlekedni Bojca (Nagyszeben) és Nagylak között, több mint 360 kilométeres távolságon” – közölte nemrég Cristian Pistol, a CNAIR vezérigazgatója.

dél-erdélyi autópálya Galéria

Várhatóan jövőre lehet végigautózni a dél-erdélyi autópályán (képünk illusztráció)

Fotó: Cristian Pistol/Facebook

Mikorra készülhet el a hiányzó autópálya?

Tehát a hivatalosságok még mindig 2026-os határidőt emlegetnek, pedig egyre egyértelműbb, hogy ez tarthatatlan. Elhangzott már kitolt határidőként a 2027 első negyedéve is, mások – civil szakemberek – viszont úgy látják,

jó, ha meglesz 2027 végéig.

Bár ez elvileg veszélyezteti a PNRR szigorú feltételrendszerén keresztül érkező finanszírozást, a szállításügyi minisztérium sikeresen bent tartotta a projektet a programban. Mégpedig úgy, hogy a finanszírozást a vissza nem térítendő támogatások (grant) listájáról átmozgatták a PNRR kölcsönökből finanszírozott (loan) oszlopára. Az Európai Bizottság jóváhagyta, hogy Románia a problémás, elakadt infrastrukturális projektektől elvonja a pénzeket, és a jól haladó, megbízhatóbb építkezésekre csoportosítsa át.

Sajtóbeszámolók szerint ha a szakaszt végül csak 2027-ben nyitják meg, Románia adminisztratív szempontból ugyan elbukhatja a PNRR idevágó konkrét részcélját, de

a projekt pénzügyi háttere nem omlik össze, végső esetben a román állam más forrásokból fizet.

A tét most kizárólag az, hogy sikerül-e az uniós határidőig minél több számlát benyújtani és elszámolni Brüsszel felé, minimalizálva a román államra háruló végső költségeket.

korábban írtuk

Nagyon épül a nagyon hiányzó dél-erdélyi autópálya, de mikor lesz kész?
Nagyon épül a nagyon hiányzó dél-erdélyi autópálya, de mikor lesz kész?

Immár több mint 50 százalékban elkészült az A1-es autópálya dél-erdélyi szakaszának még hiányzó, „medvealagutas” része, azonban egyre inkább úgy tűnik, hogy a sztráda nem készül el az idei határidőre.
