Mikor csónakázhatunk a kalotaszentkirályi tavon?

víztározó

Épül a víztározó a Kalota-patakon, Nagykalota és Kalotaszentkirály között

Fotó: Gazda Árpád

Nagykalota és Kalotaszentkirály között kirajzolódtak a Kalota-patakon épülő víztározónak a körvonalai. A gátnak elsősorban árvízvédelmi szerepe lesz, de a majdani víztükör turisztikai vonzerejére is számítanak Kalotaszentkirályon. Egyelőre azonban a „vizuális szennyezés” megszüntetésén dolgoznak a faluban.

Gazda Árpád

2026. június 12., 14:012026. június 12., 14:01

Évek óta dolgoznak a munkagépek a Kalota-patak medrében az 1R jelzésű országút mellett Nagykalota és Kalotaszentkirály között egy víztározó kialakításán, de a készülő gát töltései csak az elmúlt hónapokra érték el végső formájukat. A 2023-ban aláírt kivitelezési szerződés 36 hónapot ír elő a víztározó kialakítására, de – amint megtudtuk – jó esetben is csak jövő ősszel kezdődhet a tó feltöltése.

„A 36 hónapos időkeret azt jelenti, hogy a munkálatokat technikailag ennyi idő alatt el lehet végezni, ha azonban a pénzügyi háttér biztosítása nem éri utol a terveket, lassabban haladunk” – magyarázza a Krónikának Pásztor Sándor, a Körösök Vízügyi Igazgatóság igazgatója, a víztározó építtetője.

Hirdetés

Hozzáteszi: egyetlen kivitelező sem hajlandó többet dolgozni, mint amennyit a megrendelő ki tud fizetni, így a Kalota-patak gátjának az építése is lassabban halad.

Jó hírnek tartotta azonban, hogy idén sok pénzt kaptak a költségvetésből erre a projektre, és jó ütemben halad a munka. Azt is megjegyzi: nincs panasz a marosvásárhelyi Socot társaság munkájára.

Diana Buzoianu környezetvédelmi és vízügyi miniszter május elején jelentette be, hogy az idei költségvetésből 33 millió lej jut a Körösök vízgyűjtőjében végzendő árvízvédelmi munkálatokra. Pásztor Sándortól megtudjuk: az összeg nagyobb részét a Kalota-patakon kialakítandó víztározóra fordítják.

víztározó Galéria

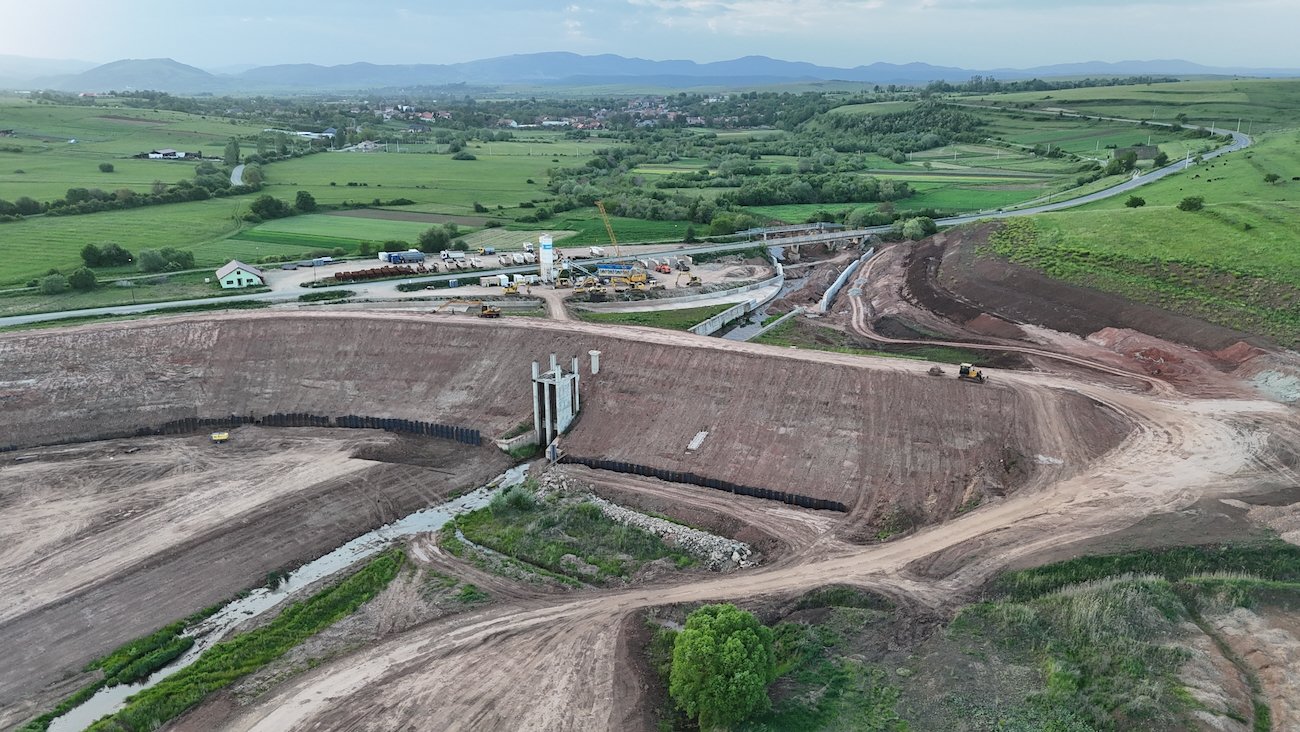

A tervek szerint a 15,5 méter magas, belülről kibetonozott földgát állandó jelleggel 118 310 köbméter vizet tart fenn, amely 10,65 hektáros víztükröt képez

Fotó: Gazda Árpád

„Idénre már biztosítva van 22 millió lej, és remélem, még 2-3 milliót valahogy összeszedünk” – magyarázza a vízügyi szakember. Ahhoz azonban, hogy befejezzék a víztározó kialakítását, az inflációt mértékétől függően 56-58 millió lejre van szükség – teszi hozzá –, így jövőre is jelentős költségvetési forrásra lesz szükség a projekt lezárásához. Pásztor Sándor ennek ellenére bizakodónak mutatkozik, és reményét fejezi ki, hogy 2027 őszén, telén elkezdődhet a víztározó feltöltése. Hozzáteszi, a feltöltés hamar fog menni, hiszen nem jelentős víztömegről van szó.

A mederszabályozástól a víz megtartásáig víztározóval

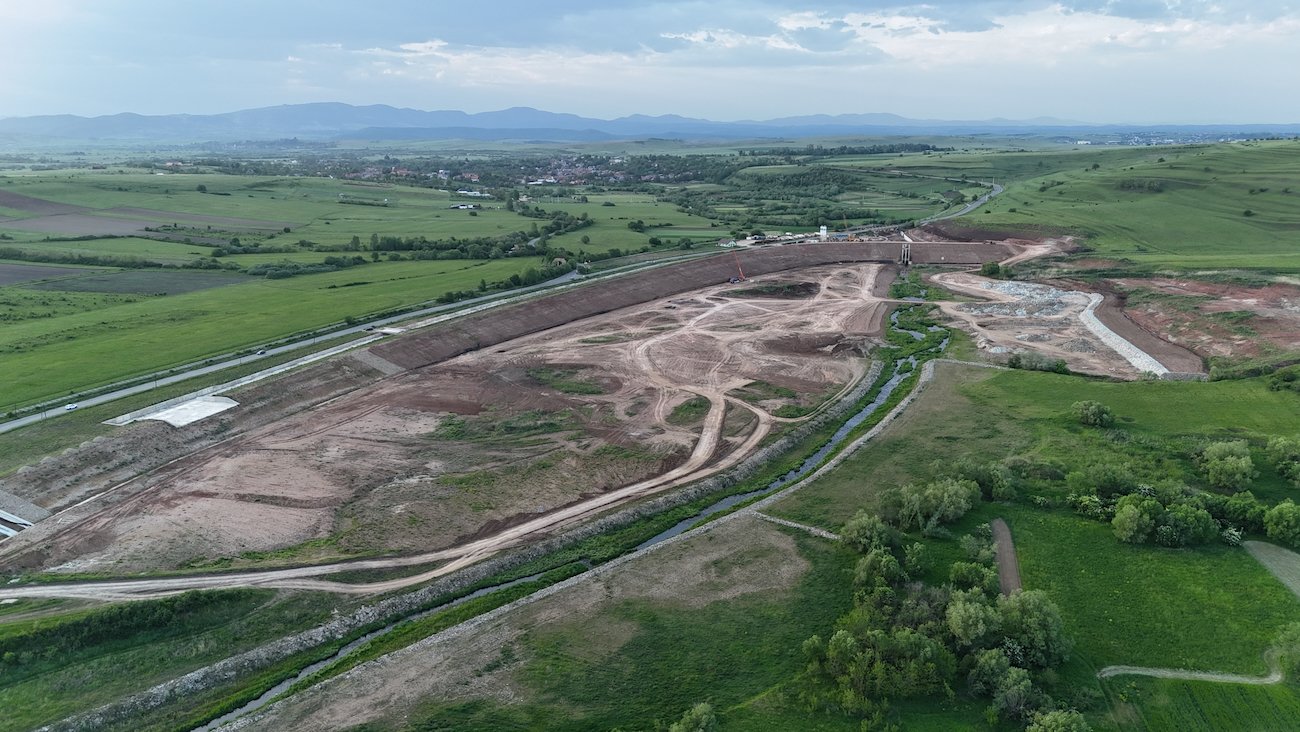

A tervek szerint a 15,5 méter magas, belülről kibetonozott földgát állandó jelleggel 118 310 köbméter vizet tart fenn, amely 10,65 hektáros víztükröt képez. A gátnak azonban elsősorban árvízvédelmi szerepet szánnak, így arra is képesnek kell lennie, hogy – ha szükséges – az állandó vízmennyiség több mint tizenötszörösét is befogadja.

A töltés hátsó végében kialakított túlfolyón akkor bukik majd át a víz, ha már 1,84 millió köbméter gyűlt össze a tározóban, ha pedig a gát tetejéig emelkedne a vízszint, a tóban már közel 3 millió köbméter lenne.

Amint Pásztor Sándor elmagyarázta, a tervezés alapos számításokra támaszkodott. Kérdésünkre, hogy a globális felmelegedés és a krónikussá váló vízhiány körülményei között érvényesek-e még a számítások, elmondja: a változásokkal a szélsőséges helyzetek is gyakoribbá válnak. Hozzáteszi,

  • nem akkor van baj, amikor egyszerre sok csapadék esik a hegyekben,
  • hanem amikor a különböző völgyekben lefutó kisebb patakokon az árhullám egy időben érkezik meg a Kalota-patakba.
  • Ilyen villámárvíz roppantotta meg négy éve Kalotaszentkirály közelében a megyei út hídját.
víztározó Galéria

Pásztor Sándor, a Körösök Vízügyi Igazgatóság igazgatója (középen) szerint jó ütemben halad a munka

Fotó: Bihar Megyei Prefektúra

A Körösök Vízügyi Igazgatóság vezetője kérdésünkre azt is elmondja: Nyugat-Európában ma már a víz megtartása lett a vízgazdálkodás központi kérdése, az „adjunk teret a víznek” a jelszó. Míg egy évszázadon át kiegyenesítették és töltések közé szorították a folyók medrét, mára már látják, hogy ez a gyakorlat nem folytatható. A gátak egyre magasabbak lettek, a felgyorsult vízfolyások pedig áradásokkor egyre több hordalékot sodornak, és újabb problémákat okoznak.

Hegyvidéken az árhullámokat felfogó tározók kialakításával lehet megóvni a házakat, az építményeket, de „a világ pénze nem lenne elég arra”, hogy minden patakon szükségtározót hozzanak létre.

A vízügyi szakember azt is megemlíti, hogy a szemléletváltás a Kalota-patakon is megmutatkozik, hiszen közel két évtizeddel ezelőtt, amikor a munkálatok elkezdődtek, még a patakmeder szabályozásával, magas kőfalak építésével próbálták védeni Kalotaszentkirály házait. A korábbi tervek olyan ideiglenes víztározó építését foglalták magukba, amelyikben csak az árhullámok idején marad meg egy-két napig a víz.

Ezt a tervet módosították úgy, hogy állandó víztükör legyen a tározóban. Hozzáteszi, ha a víztározó megépítésével kezdődött volna a szabályozás, nem is lett volna szükség olyan magas kőfalakra a patakmederben, amilyeneket korábban építettek. Így a tározó biztosítja, hogy Kalota-patak, a következő 20 kilométeren, a Sebes-Körösbe való beömlésig ne okozzon károkat.

víztározó Galéria

Fotó: Gazda Árpád

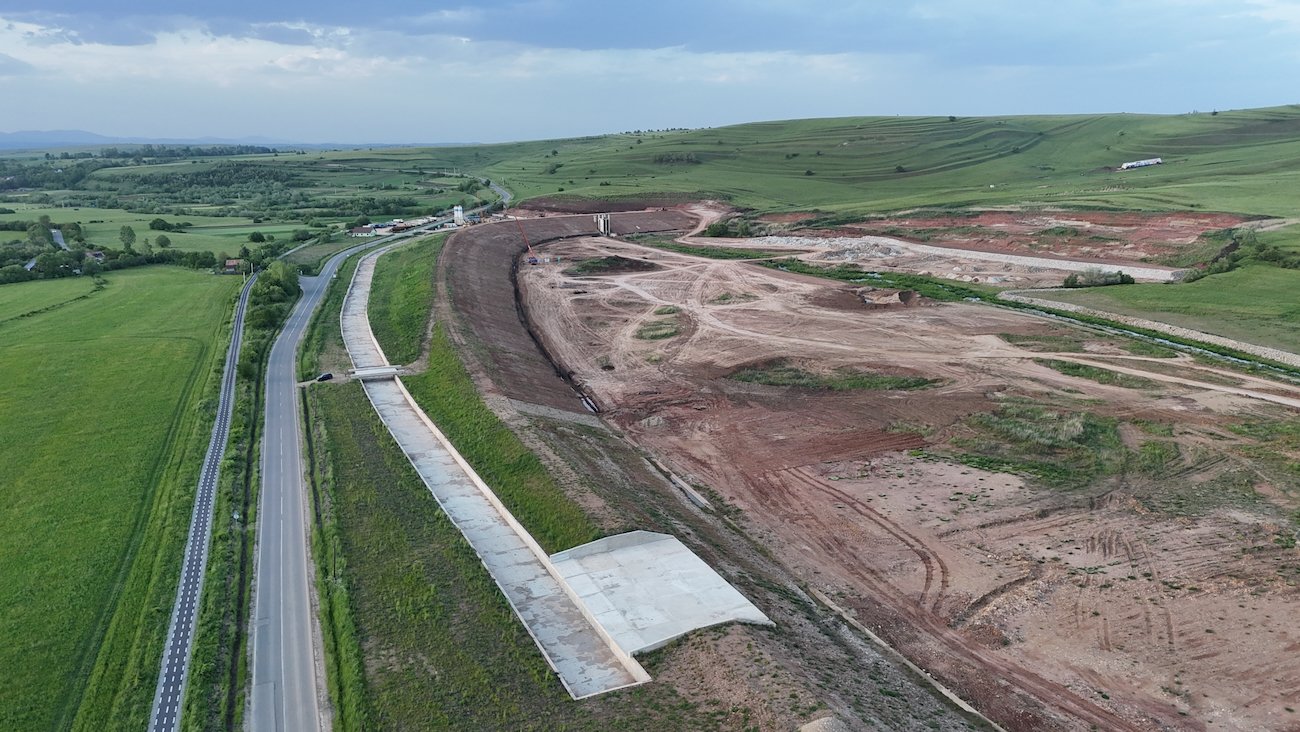

A szakember tájékoztatása szerint a majdani víztározót északról és nyugatról határoló töltéskorona elérte a végleges magasságát. A kivitelezőcég most szárlemezek leverésén dolgozik a gát belső oldalának a tövében. Ezekre betongerendát öntenek, mely fenntartja majd a töltés belső falát borító betonlemezeket. Így biztosítják, hogy ne szivárogjon át a víz a gáton, és a töltés az erős árhullámokat is képes legyen felfogni.

Emellett megépítették a gátőrházat, és folyamatban van a leeresztő műtárgy építése. „Ezeket megoldjuk még az idén” – jelenti ki Pásztor Sándor. Hátravan a gáttest beépítése a majdani tavat keletről határoló domboldalba, a teljes elárasztandó terület kitakarítása és a meder kialakítása.

Kalotaszentkirályon egyelőre a „vizuális szennyezés” megszüntetése a téma

Póka András György, Kalotaszentkirály polgármestere elismeri: a környezetvédelmi és vízügyi tárcát korábban vezető RMDSZ-es miniszterek érzékenységére is szükség volt ahhoz, hogy árvízvédelmi munkálatokat végezzenek a Kalota-patakon. „Amikor a mieink vannak kormányon, akkor fontos ez, másoknak nem annyira” – fogalmazott a polgármester. Mint felidézi: a munkálatok még Borbély László minisztersége idején kezdődtek, majd Korodi Attila és Tánczos Barna minisztersége idején folytatódtak. Kalotaszentkirályon mind a Kalota patak medrét, mind a Tölgy patakét szabályozták, és ezek után tudták elvégezni a víz- és szennyvízvezetékek lefektetését a faluban.

A Tölgy-patak korábban az utca közepén folyt, most egy 3-4 méter széles kikövezett mederben folyik, és mindenki tulajdonához hidakat építettek.

A polgármester jó hírnek tartja, hogy ha lassan is, de halad a megvalósítás felé a víztározó építése. Megjegyzi, ha a község projektje lenne, lehet, hogy hamarabb elkészült volna, de így is jó, hogy már 80 százalékban megépült, és jelenleg is folynak a munkálatok. Reményét fejezte ki, hogy az előrehaladott állapotban levő projekt jövőre megkapja a befejezéshez szükséges költségvetési támogatást.

víztározó Galéria

Póka András György, Kalotaszentkirály polgármestere

Fotó: Makkay József

Megjegyzi, a víztározó tulajdonosa a Körösök Vízügyi Igazgatóság lesz, de az önkormányzatnak is vannak tervei a falu felső határában kialakuló víztükörrel.

A majdani tó mellett halad el az a kerékpárút, amelyet az egykori vasútvonal töltésén építettek, és a pecázásra és a csónakázásra is szeretnék megadni a lehetőséget a községbe látogató turistáknak.

„Régen, amikor a Kalota-patak még nem ásott olyan mély medret magának, mint a jelenlegi, három vízimalom is működött a faluban a malomárok mellett. Az a célunk, hogy a gátrendszerből visszavarázsoljuk a vizet a malomárokba, és a kis faragott hídjainkkal, meg a virágainkkal is növeljük a falu turisztikai vonzerejét” – magyarázza. Hozzáteszi azonban, hogy minden napnak megvan a maga baja. A részletes tervezésnek akkor jön el az ideje, amikor már víz lesz a tározóban.

Idézet
„Hiába töröm a fejem ezen, mert lehet, hogy megint leáll három évre az építkezés. Nálunk csak az biztos, hogy semmi sem biztos”

– jegyzi meg tréfásan a polgármester.

Megtudjuk, a műkorcsolyapályával, fedett úszómedencével is büszkélkedő kalotaszegi településen most a „vizuális szennyezés” megszüntetésével foglalkoznak. Föld alatti csövekbe vezetik a villany és internetvezetékeket, hogy ezek se rontsák a település arculatát. A művelet során internettel és telefontöltővel felszerelt okospadokat, digitális tájékoztató oszlopokat, és autótöltőket is beüzemelnek a turizmusáról híres erdélyi mintafaluban.
