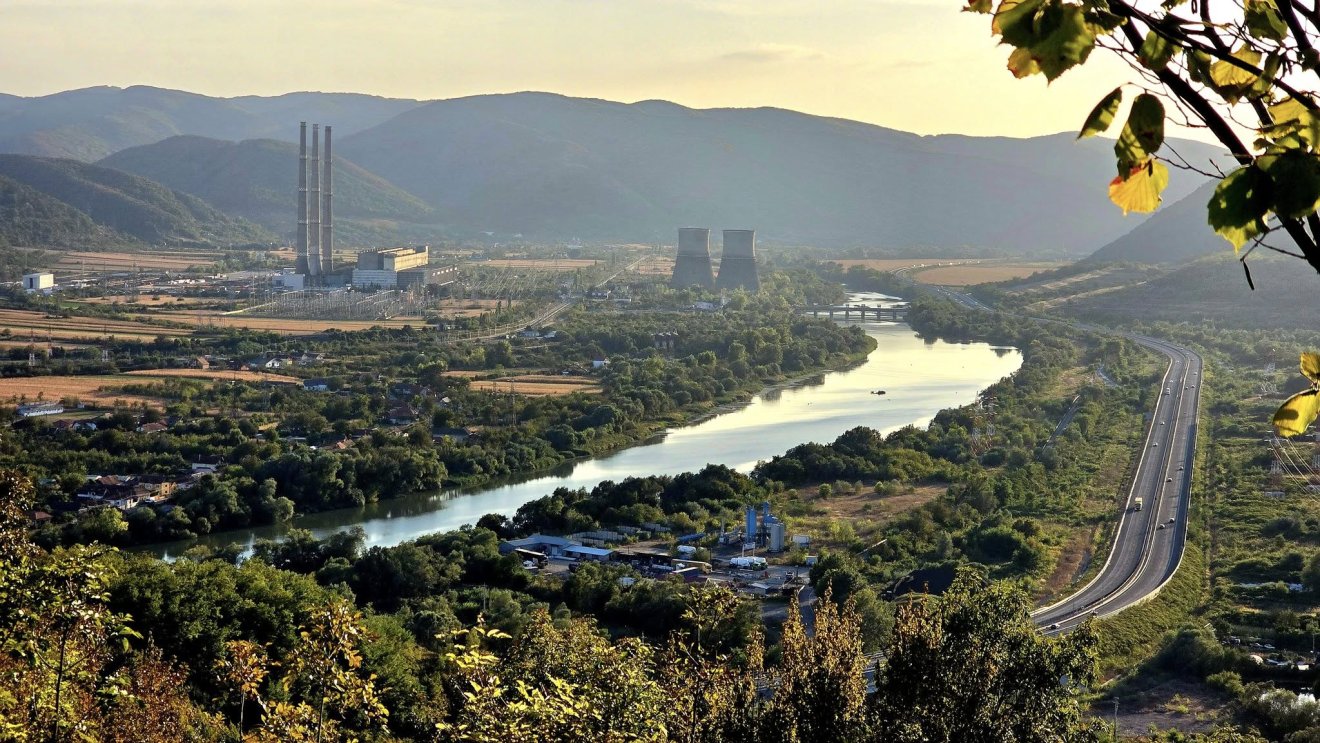

Rohamtempóban épül Európa legnagyobb gázerőműve Dél-Erdélyben

marosnémeti gázerőmű

Gázerőmű épül a széntüzelésű helyett Marosnémetiben

Fotó: Facebook/Capșa Gheorghe

Nagy rössel dolgoznak az elmúlt 35 év legnagyobb romániai energetikai projektjén Dél-Erdélyben, a Hunyad megyei Marosnémetiben, ahol Európa legnagyobb, legmodernebb és leghatékonyabb gázerőműve épül a korábban bezárt széntüzelésű komplexum helyén. Cikkünkben összefoglaljuk a gázerőmű gigaberuházásának állását, hozadékait, amelyek Románia regionális energetikai súlyát is növelik.

Páva Adorján

2025. június 16., 07:592025. június 16., 07:59

„Saját szememmel akartam látni a csodát” – jelentette ki Sebastian Burduja energiaügyi miniszter, miután ismét ellátogatott a Hunyad megyei Marosnémetiben (Mintia) épülő gázerőműhöz. A tárcavezető szerint ugyanis kiváló ütemben haladnak a munkálatok az építőtelepen, ahol csaknem 500 dolgozó ügyködik, a projektben pedig mintegy 200 romániai cég érdekelt.

Idézet
Az elmúlt 35 év legnagyobb romániai energetikai projektje valósul meg Marosnémetiben: Európa legnagyobb és legmodernebb gázerőműve, 1734 megawatt (MW) beépített kapacitással, a Siemens legmodernebb technológiájával, több mint 1,4 milliárd eurós beruházással.

Másfél évvel ezelőtt jártam itt, amikor az építkezés alig kezdődött el. Azóta már 75 százalékban elkészült az első ciklus, és a jövő év közepére a teljes kombinált ciklusú erőmű elkészül” – közölte a napokban posztolt Facebook-bejegyzésében a szakminiszter.

Hirdetés

Burduja emlékeztetett, már túl vannak néhány premieren, például a közúti gigaszállítmányok levezénylésén. Mint ismeretes, február és május között több túlméretes rakomány jutott el a nagylaki országúti határátkelőhelytől, illetve a tengerpart felől a Hunyad megyei Marosnémetibe. A gigaszállítmányok a hőerőmű felújításához, az új megépítéséhez szükséges turbinákat, generátorokat és azok tartozékait tartalmazták. Az „országúti szörnyek” vonulását forgalomkorlátozások övezték.

Az energiaügyi miniszter szerint a következő lépés az, hogy – a jelenlegi ütemterv szerint – decemberben elkészül az első, közel 600 MW-os turbina, január-februárban egy másik, ugyanilyen turbina, és 2026 júliusában már mind a három, összesen 1734 MW-os turbina termelésben lesz. Ezzel párhuzamosan a Transgaz „nagyon komolyan dolgozik azon”, hogy októberre az erőműhöz érjen a fő gázvezeték.

Idézet
Jó úton haladunk afelé, hogy 2025-ben a romániai energiaszektor legjobb évét zárjuk az 1989 óta eltelt időszakot tekintve,

amikor is egy év alatt a legtöbb új termelőcsoportot véglegesítjük és csatlakoztatjuk az országos energiarendszerhez. Május 31-ig már 594 MW új kapacitást helyeztünk üzembe idén. Az év végére szeretnénk meghaladni a 2000-2500 MW-ot” – vázolta Burduja.

marosnémeti gázerőmű Galéria

Ez lesz a legnagyobb új gázüzemű erőmű Európában

Fotó: Facebook/Capșa Gheorghe

Aki azt is összefoglalta, „miért jó ez nekünk”. „Minden új MW a rendszerben a románok és a romániai vállalatok számára lehetőséget jelent arra, hogy alacsonyabb számlákat fizessenek. Megbízható energia, futószalagos termelés. És Marosnémetiben sok-sok megawattról beszélünk. Ráadásul Marosnémeti esetében a Neptun Deepből származó romániai gázt is felhasználjuk a szükséges energia előállításához. Örülök, hogy tavaly sikerült elérnünk, hogy ezt a projektet a kormány nemzetstratégiai jelentőségűvé nyilvánította” – hangoztatta.

Mit kell tudni a Marosnémetiben épülő legnagyobb európai gázerőműről?

Mint ismeretes, a több száz, évek múlva ezernél is több új munkahelyet teremtő marosnémeti gázüzemű erőmű egy impozáns méretű, modern technológiára épülő energetikai beruházás, melynek célja a romániai energiaellátás megerősítése. Miután a korábbi, még a Nicolae Ceaușescu-féle iparosítási program részeként megvalósított széntüzelésű erőmű 2021-ben leállt (a nehézipar leépülése, illetve erősen környezetszennyező mivolta miatt), 2022-ben pedig privatizálták. Alább olvashatják a mostani gigaberuházás részletesebb ismertetőjét, mely a mesterséges intelligencia segítségével készült.

  • Kapacitás: 1734 MW, ezzel ez lesz a legnagyobb új gázüzemű erőmű Európában
  • Technológia: kombi­nált ciklusú gázturbinás rendszer (CCGT) – két Siemens SGT5‑9000HL gázturbina (~560 MW/egység) + egy Siemens gőzturbina és generátor (~570 MW)
  • Beruházó: Mass Group Holding (jordán–iraki, Amman központtal) egyik leányvállalata, a Mass Global Energy Rom
  • Érték és finanszírozás: a beruházás összege 1,2–1,5 milliárd euró között mozog, ehhez további mintegy 270 millió eurós karbantartási tétel társul a 30 éves élettartam alatt.
  • Fő célja: az országos áramhálózat stabilitásának biztosítása, a megújuló energiaforrások (nap, szél) ingadozásának kiegyenlítése, egyúttal a szén kiváltása gázzal
  • Hatékonyság: várhatóan rekord 64%-os hatásfokkal működik – az európai erőművek átlagához képest ez kiemelkedő
  • Napi energia-termelés: az erőmű évi ~12 TWh elektromos áramot fog termelni, stabil alapenergia-forrásként
marosnémeti gázerőmű Galéria

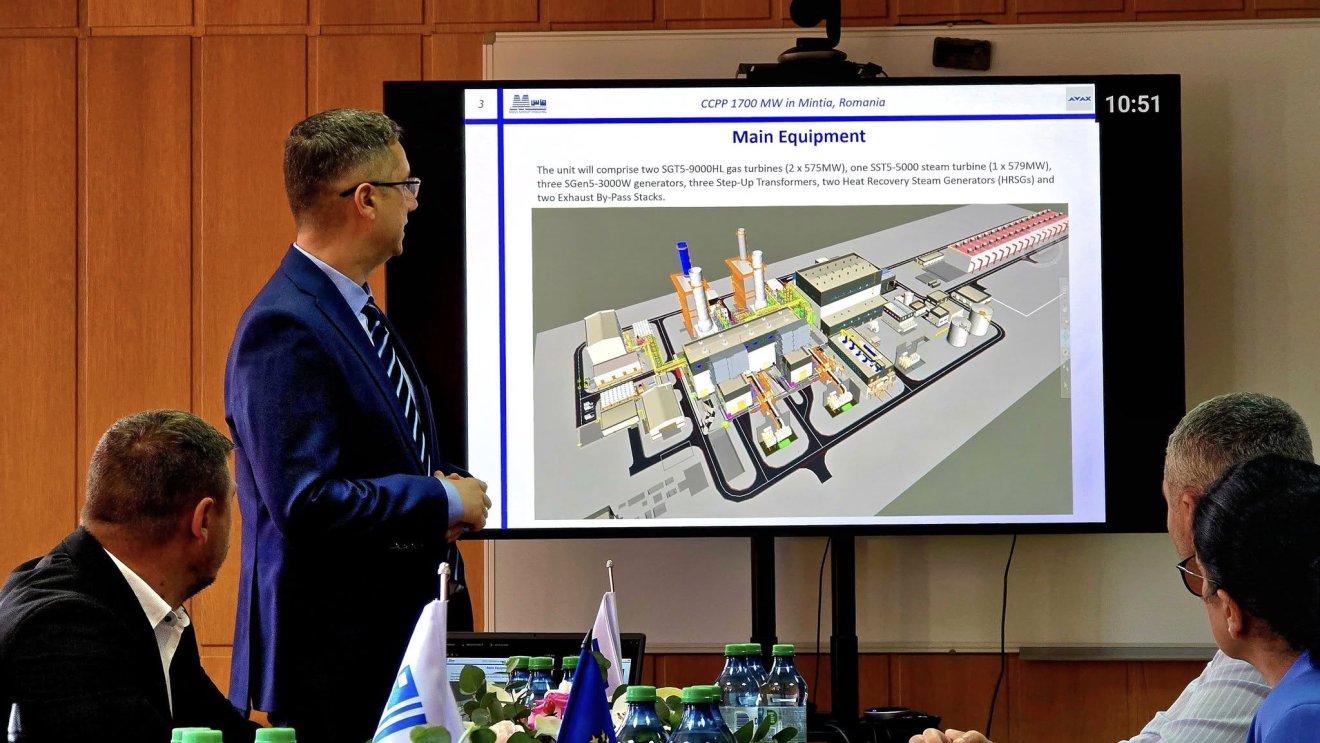

Miniszteri vizit a gázerőmű építőtelepén

Fotó: Facebook/Capșa Gheorghe

Mit jelent az, hogy kombinált ciklusú gázturbinás rendszer?

Az erőmű technológiája a világ egyik legmodernebb rendszere, úgynevezett kombinált ciklusú gázturbinás technológia (angolul Combined Cycle Gas Turbine, röviden CCGT), amely magas hatásfokú és környezetkímélőbb megoldás a fosszilis alapú villamosenergia-termelésen belül.

A kombinált ciklus azt jelenti, hogy az erőmű két különböző technológiát kombinál a lehető legnagyobb energia-kinyerés érdekében:

  • Első ciklus – gázturbina: a földgáz elégetésével egy gázturbinát hajtanak meg, amely villamos energiát termel. A gázturbinák működése hasonló a repülőgépek hajtóművéhez: forró égéstermék hajtja a turbinát.
  • Második ciklus – gőzturbina: a gázturbina füstgáza (nagyon forró, akár 500-600 °C) nem kerül azonnal a légkörbe, hanem egy hőcserélőn (HRSG - Heat Recovery Steam Generator) keresztül továbbhasznosítják. Ebben vizet forralnak, amiből keletkező gőz egy gőzturbinát hajt meg, újabb villamos áramot termelve.
  • Így ugyanabból a földgázból két külön erőműciklus is energiát termel, ami jóval hatékonyabb, mint a hagyományos gázerőművek.
  • Hatásfok: akár 62–64%, míg egy egyszerű ciklusú gázturbina vagy régi széntüzelésű erőmű csak 30–40% hatásfokú.

Összegzésként elmondható, hogy az épülő marosnémeti komplexum egy ambiciózus, korszerű, nagy hatékonyságú kombi­nált ciklusú gázerőmű, mely kulcsfontosságú lehet a romániai energetikai átmenetben: alaposan kiváltja a széntüzelést, stabilabbá teszi a hálózatot, és csökkentheti az importigényt. Azonban a projekt jelentős gázfüggőséget teremt: akár évi 2,5 milliárd m³ földgázt használhat, ami a romániai éves fogyasztás 30%-a (ezt a többletet a fekete-tengeri kitermelés adhatja). De környezeti kockázatokkal is jár, és a piaci árak ingadozása megterhelheti a fogyasztókat.

Összességében egy fenntarthatóbb, de nem kompromisszummentes megoldás a szénalapú energiatermelés kiváltására.

Ugyanakkor a kombinált ciklusú gázerőmű technológia modern, magas hatásfokú megoldás, amely ugyan fosszilis energiaforrást (földgázt) használ, de azt rendkívül hatékonyan. Az ilyen típusú erőművek fő szerepe a megbízható, gyorsan szabályozható energiaellátás biztosítása – különösen fontos a megújuló energiák hullámzásának kiegyensúlyozásában. A marosnémeti erőmű tehát nemcsak helyi vagy országos, hanem regionális energetikai jelentőségű létesítmény lesz.

Hirdetés
szóljon hozzá! Hozzászólások

Hírlevél

Iratkozzon fel hírlevelünkre, hogy elsőként értesüljön a hírekről!

Hirdetés
Hirdetés

Ezek is érdekelhetik

Hirdetés

A rovat további cikkei

2026. április 16., csütörtök

Helyreállítási alap: még mindig levegőben lóg a Romániának járó uniós pénzek sorsa

Románia még mindig várja a brüsszeli szakértők döntését, akik még mindig vizsgálják, hogy milyen mértékben teljesítette az Országos Helyreállítási és Reziliencia-terv harmadik kifizetési részletéhez kapcsolódó mérföldkövekben vállalt kötelezettségeit.

Helyreállítási alap: még mindig levegőben lóg a Romániának járó uniós pénzek sorsa
Hirdetés
2026. április 16., csütörtök

Ismét terítéken az állami vállalatok átszervezése

A román kormány jövő héten memorandumot fogadhat el 22 veszteséges állami vállalat átszervezéséről, amelyek több milliárd lejes adósságot halmoztak fel. A kabinet eltérő reformlépésekkel próbálja felszámolni a „fekete lyukakat” a gazdaságban.

Ismét terítéken az állami vállalatok átszervezése
2026. április 16., csütörtök

Nincs új a nap alatt: változatlanul Romániában a legmagasabb az infláció az EU-ban

Márciusban 2,8 százalékra nőtt az éves infláció az Európai Unióban az előző havi 2,1 százalékról. A tagállamok közül továbbra is Romániában volt a legmagasabb az inflációs ráta – közölte az Eurostat.

Nincs új a nap alatt: változatlanul Romániában a legmagasabb az infláció az EU-ban
2026. április 16., csütörtök

Naponta több millió lejébe került a biztosítóknak tavaly a CASCO-val rendelkező járművekben keletkezett károk megtérítése

Tavaly több mint 2,56 milliárd lej kártérítést fizettek ki a biztosítók a fakultatív CASCO-kötvények alapján – közölte csütörtökön a Romániai Biztosítók és Viszontbiztosítók Országos Szövetsége (UNSAR).

Naponta több millió lejébe került a biztosítóknak tavaly a CASCO-val rendelkező járművekben keletkezett károk megtérítése
Hirdetés
2026. április 16., csütörtök

Újabb árcsökkenések a romániai töltőállomásokon

Miután szerdán több romániai töltőállomásláncnál is árcsökkenést láthattunk, csütörtökön a piacvezető Petrom, illetve annak tulajdonosa, az OMV is lépett. A döntés mögött a kőolaj világpiaci árának csökkenése állhat.

Újabb árcsökkenések a romániai töltőállomásokon
2026. április 16., csütörtök

Tejválság Romániában: import terhe nyomja a hazai gazdák vállát

Az európai tejpiacot sújtó túltermelés, az árak meredek csökkenése és a növekvő költségek egyre mélyülő válságba sodorják az ágazatot, amelynek hatásai Romániában különösen élesen jelentkeznek.

Tejválság Romániában: import terhe nyomja a hazai gazdák vállát
2026. április 15., szerda

Jelentős árengedményekkel válaszolnak az autókereskedők a megcsappant romániai keresletre

Romániában jelentősen csökkent az év elején az új autók iránti kereslet, ami túlkínálatot idézett elő a piacon. Így az eladási kampányok, az árengedmények határozzák meg a piaci viszonyokat.

Jelentős árengedményekkel válaszolnak az autókereskedők a megcsappant romániai keresletre
Hirdetés
2026. április 15., szerda

Közalkalmazotti bérek: gazdasági mutatóktól tennék függővé a fizetések emelését

A közalkalmazottak bére a készülő új törvény szerint egy olyan mechanizmus alapján emelkedne, amelyet a munkaügyi és a pénzügyminisztérium határozna meg – jelentette ki szerdán Florin Manole munkaügyi miniszter.

Közalkalmazotti bérek: gazdasági mutatóktól tennék függővé a fizetések emelését
2026. április 15., szerda

Átlagbér: ezúttal nem a vendéglátásban és nem is a textiliparban kerestek a legkevesebbet

Januárhoz képest februárban 39 lejjel (0,7 százalékkal) 5557 lejre nőtt a nettó átlagbér Romániában – közölte szerdán az Országos Statisztikai Intézet (INS). A bruttó átlagbér 9272 lej volt, 52 lejjel (0,6 százalékkal) nagyobb, mint az előző hónapban.

Átlagbér: ezúttal nem a vendéglátásban és nem is a textiliparban kerestek a legkevesebbet
2026. április 15., szerda

Miniszter: Washington jóváhagyta a Lukoil romániai finomítójának újraindítását az üzemanyagválság miatt

Az amerikai hatóságok elfogadták az orosz Lukoil óriásvállalat tulajdonában levő Petrotel finomítóra vonatkozó, az amerikai szankciós rendszer alóli mentesség iránti kérelmet – jelentette be Bogdan Ivan energiaügyi miniszter.

Miniszter: Washington jóváhagyta a Lukoil romániai finomítójának újraindítását az üzemanyagválság miatt
Hirdetés
Hirdetés
