Újabb Bihar megyei körgyűrűt nyithatnak meg október közepén

körgyűrű

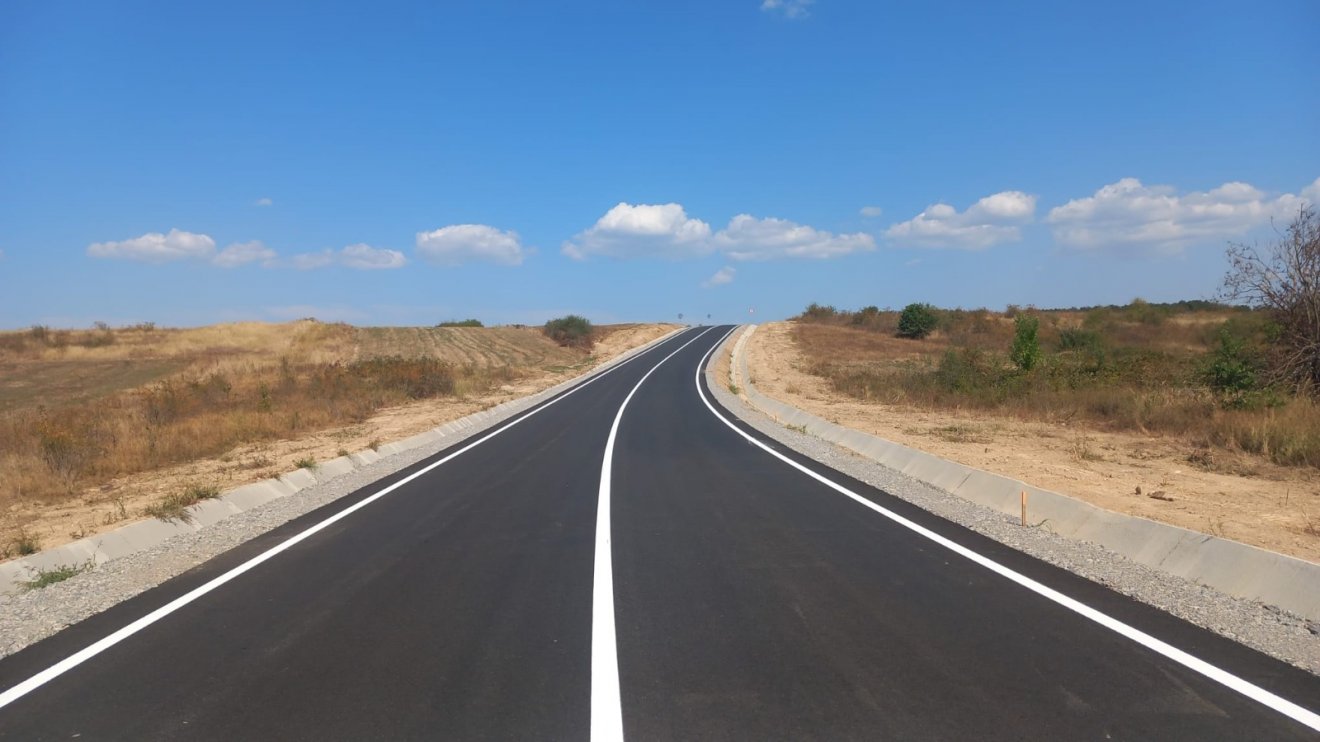

Lassan kész Belényes körgyűrűje. Jelenleg az utolsó útburkolati jeleket festik fel, valamint felszerelik a jelzőtáblákat és a védőkorlátokat

Fotó: Bihar Megyei Tanács

Hamarosan befejeződnek a belényesi körgyűrű kivitelezésének munkálatai. Jelenleg az utolsó útburkolati jeleket festik fel, valamint felszerelik a jelzőtáblákat és a védőkorlátokat – tájékoztatott a Bihar Megyei Tanács sajtóosztálya.

Krónika

2024. szeptember 25., 15:222024. szeptember 25., 15:22

A közlemény szerint a hét végéig befejeződik a közlekedésbiztonsági ellenőrzés a körgyűrűn, a jövő héten pedig sor kerül a hidak dinamikus többletterhelésének mérésére. A végső ellenőrzést követően az út használatba adását végző bizottság döntést hoz a körgyűrű megnyitásának időpontjáról, amely október közepére várható.

„A Belényes övezetében közlekedők időt fognak nyerni a körgyűrű használatával, elkerülve a városban kialakuló dugókat. Az új út átadása után a helyi lakosok számára sokkal könnyebb lesz a városban való közlekedés” – idézte a közlemény Ilie Bolojant, a Bihar Megyei Tanács elnökét.

Hirdetés

A belényesi körgyűrű I. és II. útszelvényének teljes hossza 9,3 kilométer. A változatos domborzati viszonyok miatt nagyon összetett munkálatokra volt szükség, mivel

két völgyhídat (az egyik 800 méter a másik pedig 700 méter hosszú), három felüljárót (ezek összhosszúsága 230 méter), valamint két hidat (ezek teljes hossza 28 méter) is építettek a nyomvonalon.

Az I. szelvény (I szakasz) hossza 7,3 kilométer, a nyomvonala a 76-os főútnál kezdődik, majd áthalad a Fekete- Körös felett és keresztezi a 231. számú községi utat is, nyugat irányába elkerülve Belényest. Majd áthalad a vasútvonalon és a Fekete Körös felett, majd egy jobbkanyarral visszatér a 76-os főútra.

A belényesi körgyűrű II. útszelvénye (II. szakasz) két kilométer hosszú, ez a Gyalány település felé vezető meghosszabbított szakasz. Az új útszakasz biztosítani fogja az összeköttetést a belényesi körgyűrű és a 764-es megyei út (Belényes–Biharrósa–Élesd) között, illetve ezen keresztül lehet majd behajtani a leendő belényesi ipari park területére.

A beruházás első két szelvényének kivitelezői: az I. szakasz esetében a Drum Asfalt (fővállalkozó), az Ilgaz Insaat Ticaret Anonim Sirketi, az Obras Publicas y Regadios és az OPR Asfalt cégekből álló konzorcium (a szerződés értéke 269 464 711,29 lej áfa nélkül), valamint a II. szakasz esetében a Drum Asfalt (fővállalkozó) és az Ile Viorel Construct cégekből álló társulás (a szerződés értéke: 15 589. 851,59 lej áfa nélkül).

A beruházást európai uniós alapokból finanszírozzák, a 2014–2020 közötti Nagy Infrastrukturális Operatív Program (POIM) keretében, valamint a Bihar Megyei Tanács költségvetéséből.

A közlemény emlékeztet, a Biharfüred felé történő közlekedés elősegítése érdekében a megyei önkormányzat egy új összekötő utat is épít. A belényesi körgyűrű III. szakasza elnevezésű projekt szerint 1,4 kilométer hosszúságú utat építenek, amely Biharfüred irányába összeköttetést teremt az Erdélyi-szigethegység útjával. Az új útszakasz nyomvonala a belényesi körgyűrű Vaskohsziklás felé vezető végén lévő felüljárótól kezdődik és a 764A jelzésű megyei úttal való kereszteződéséig folytatódik, a Dragánfalva községbeli Mézes közelében. jelenleg a tervek előkészítése zajlik.
